NEXCO中日本 東京支社は8月6日、E1 東名高速道路(E1 東名)でのリニューアル工事の実施を発表した。
東名リニューアル工事は、9月6日(月)から12月24日(金)までの110日間、大井松田インターチェンジ(IC)~清水ジャンクション(JCT)間(上下線)で土日祝日を含む昼夜連続規制を実施する。また、9月23日(木)、24日(金)および12月16日(木)、17日(金)の4夜間は、富士IC→清水JCT間(下り線)で夜間通行止めをおこなう。
なお、9月6日(月)、7日(火)の2夜間は富士川サービスエリア(SA)(上り)および富士川スマートインターチェンジ(スマートIC)(上り線)の夜間閉鎖をおこなう。
工事期間中は走行可能な車線数が減少することから渋滞が予測され、E85 小田原厚木道路(E85 小田厚)・E1A 新東名高速道路(E1A 新東名)への迂回や混雑する時間帯を避けての利用が呼びかけられている。なお、所定の迂回路を利用した場合には、迂回しなかった場合の料金と同額となるように料金調整が行われる。
東名リニューアル工事に伴う昼夜連続規制など
■日時・区間・規制内容・規制形態
2021年9月6日(月)から12月24日(金)まで(110日間)

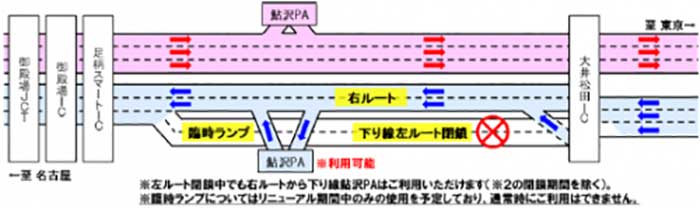

(1)東名 大井松田IC~御殿場JCT(上下線):昼夜連続・ルート閉鎖など
・9月6日(月)0時~9月11日(土)6時
:昼夜連続・下り線右ルート閉鎖
3車線区間の夜間2車線規制(下り線)各日22時~翌6時
〔夜間2車線規制の予備日:9月13日(月)~ 9月18日(土)〕
・9月13日(月)0時~9月18日(土)6時
:昼夜連続・上り線ルート変更(下り線右ルート・リバース運用)
鮎沢パーキングエリア(PA)(上り)閉鎖※1
※1閉鎖期間は、9月13日(月)0時~9月17日(金)8時
・9月21日(火)0時~12月17日(金)24時
:昼夜連続・下り線左ルート閉鎖
鮎沢PA(下り)は右ルートから利用可能です(下記閉鎖期間を除く※2)
※2閉鎖期間は、9月21日(火)6時~9月24日(金)9時、
12月14日(火)6時~12月17日(金)9時

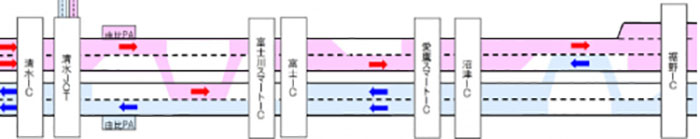

(2)東名 裾野IC~清水JCT(上下線):昼夜連続・対面通行規制など
・9月6日(月)0時~12月24日(金)24時
:昼夜連続・対面通行規制または昼夜連続車線規制
※下図は代表的な規制形態を示す
■迂回路
(1)E85 小田厚、箱根新道、アネスト岩田ターンパイク箱根、国道1号、 E70 伊豆縦貫自動車道(E70 伊豆縦貫道)
(2)E1A 新東名
■工事内容
橋の老朽化したコンクリート床版の取替えなど
酒匂川橋、滝沢川橋(小山)、所領橋、富沢第一橋、山居沢橋、堰沢橋 計6橋
■日時・区間・規制内容・規制形態

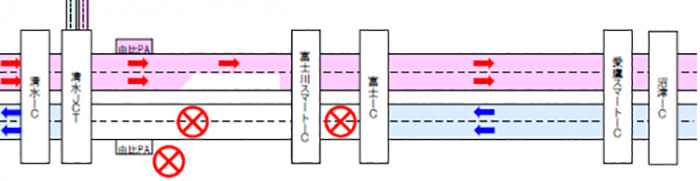

(3)東名 富士IC⇒清水JCT(下り線):本線の夜間通行止め
計4夜間、各日19時から翌6時まで
・2021年9月23日(木)、9月24日(金)の2夜間
[予備日:9月25日(土)、9月26日(日)]
・2021年12月16日(木)、12月17日(金)の2夜間
[予備日:12月18日(土)、12月19日(日)]

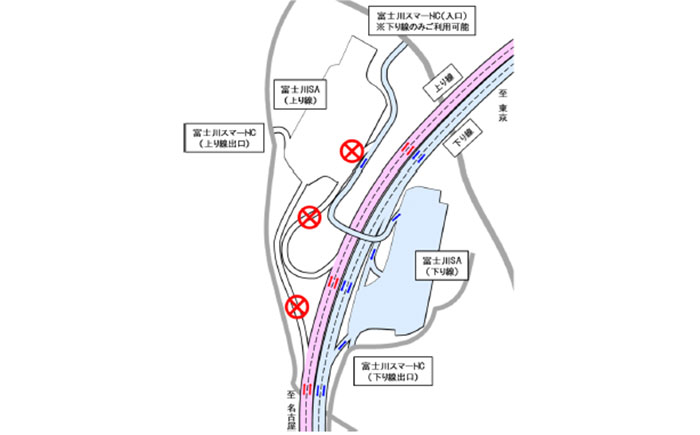

(4)東名 富士川SA(上り)および富士川スマートIC(上り線)夜間閉鎖
・2021年9月6日(月)、9月7日(火)の2夜間、各日19時から翌6時まで
[予備日:9月8日(水)]
■迂回路
E1A 新東名
■工事内容
・東名 蒲原トンネル(下り線)内での対面通行規制のための準備工
